2023年4月5日

,隨著崔家營公司#1主變壓器壓器大修之后一次性送電成功,標志著此次大修工作歷時11天圓滿結束
。主變壓器壓器是電站的核心設備
,也是保證牽引供電系統安全穩定運行的關鍵設備。此次大修是#1主變壓器壓器于2009投入運行至今的首次大修
,崔家營公司克服該項目技術含量高
、檢修項目多、施工難度大
、技術把關點廣等重重考驗
,科學部署、合力攻堅
,在保障檢修質量的同時,提前4天圓滿完成大修工作,增發電量超6萬度
,提增發電收益2.3萬元
,節省外購廠用電成本近萬元。

作為年度重要的檢修任務

,公司本著“安全第一
、預防為主”的方針,緊抓項目科學運維
、規范管理、安全生產和人才培養
,確保本次主變壓器檢修“應修必修
,修必修好”。

一是科學統籌強規劃

,積極協調廠家技術支持
,查閱專業資料,組織多部門對檢修“四措一案”進行認真研究審核
,以確保檢修工作規范有序地開展
;二是規范流程抓管理
,檢修過程中嚴格執行國家相關標準和事先制定的檢修工作方案,規范檢修人員作業行為
,施工需要的工作票
、工序表、施工方案
、操作票做到一一對應
,項目負責人每日對變壓器檢修作業安全、檢修質量和檢修工期進行嚴格把控
;三是安全生產重監管
,開工前對檢修人員做好安全技術交底,明確現場布置的安全措施
,告知現場作業危險點,確保每個作業人員都熟悉現在工作環境和作業流程
,指定專業人員進行現場監管
,確保檢修工作的安全有序。

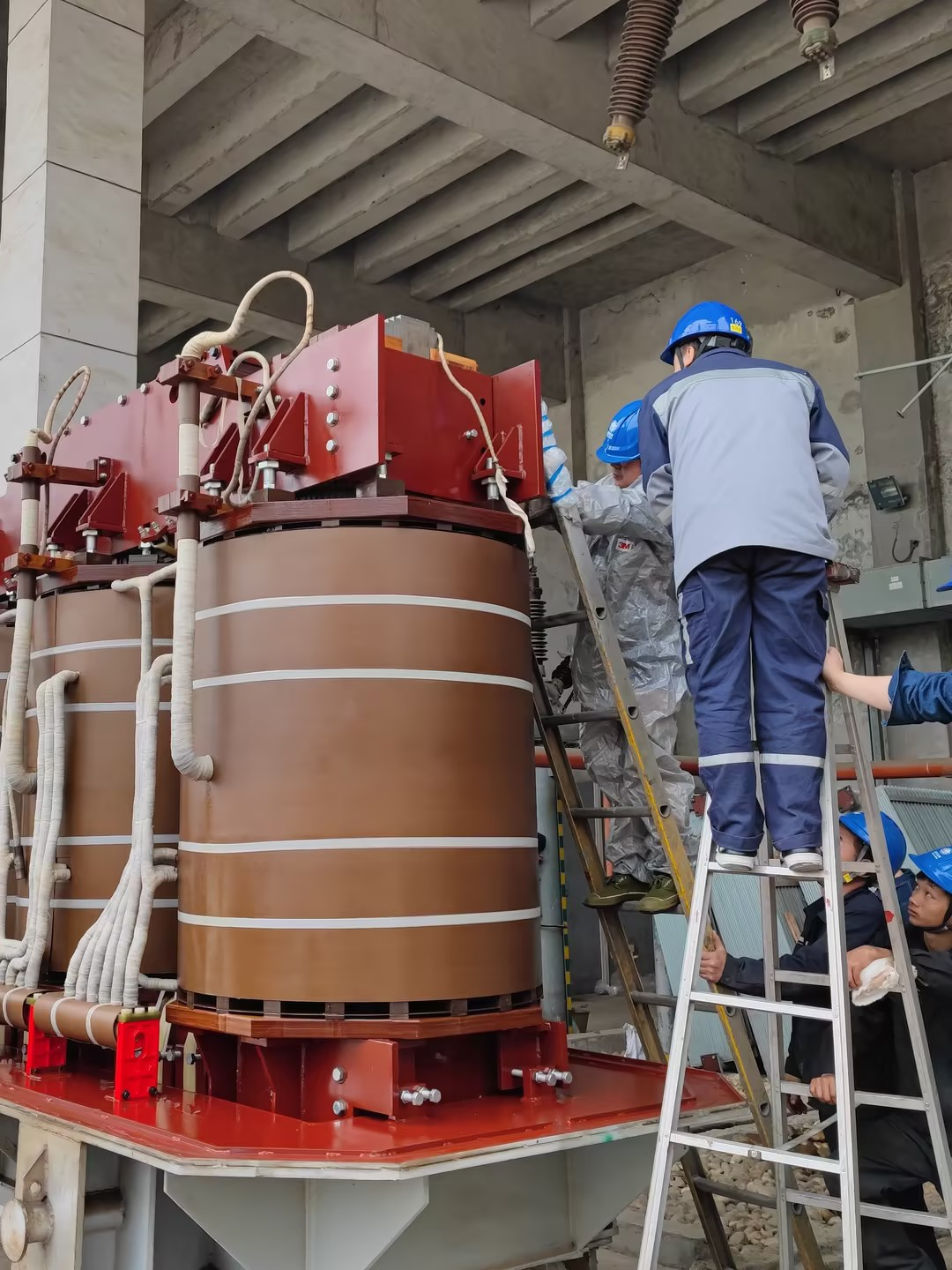

   此次#1主變壓器大修

,找到并消除了該變壓器的多項缺陷
,更換了已老化的變壓器附屬配件(油枕、散熱風機、密封等)
,起吊主變壓器的鐘罩對其鐵芯和高壓線圈進行徹底地檢查、清洗
、緊固
,同時對各部件進行了相對應的特性和絕緣試驗,對遙測
、計量
、保護等電器元器件進行了校驗工作。截止4月6日16時
,#1主變壓器大修后試運行時間已超過24小時
,變壓器運行溫升和噪音等各項指標良好,達到了預期檢修目標
