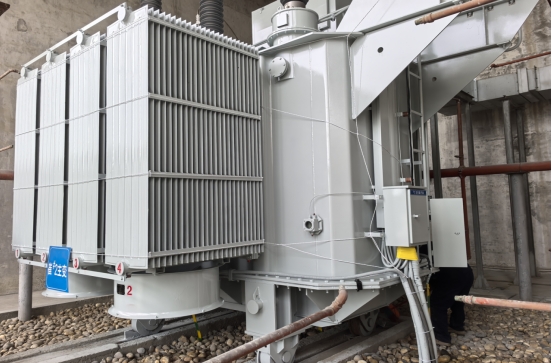

11月27日,隨著崔家營公司2號主變壓器大修之后沖擊送電的成功

,標志著該主變壓器歷時10天的大修工作已圓滿結束,及時解除了沒有備用機組可用的運營工況
,保障了安全運行和經濟效益

2號主變壓器自2009年運行至今已15年,已達到行業規范規定的大修年限

,2023年已對1號主變進行了大修,本次將對2號主變進行大修工作
。本著“應修必修
,修必修好”的原則,同時鑒于項目技術含量高
,檢修項目多
,施工難度大,技術把關點廣的特點
,崔家營公司科學編制檢修施工技術方案
,積極協調廠家技術支持,制定檢修主變備品備件的采購
。在檢修前
,崔家營公司組織多部門對檢修進場開工資料進行認真研究審核,查漏補缺
,以確保檢修工作規范有序地開展
。在檢修過程中,嚴格落實執行國家相關標準和事先制定的檢修工作方案
,規范檢修人員作業行為
,崔家營公司相關人員每日對變壓器檢修作業安全、檢修質量和檢修工期進行嚴格把控

通過本次大修檢查

,找到并消除了該變壓器的多項缺陷
,更換了已老化的變壓器附屬配件(油枕、散熱風機
、密封等)
,起吊主變的外殼對其器件進行徹底的檢查、清洗
、緊固
,同時對各部件進行了相對應的特性和絕緣試驗,對遙測
、計量
、保護等電器元器件進行了校驗工作。最后進行了主變一次
、二次系統聯調聯試
,各信號、控制
、閉鎖等功能正常
,具備了合閘送電的條件。

  后續

,崔家營公司將組織和安排相關技術運維人員對2號變壓器大修后的運行工況的各項指標進行動態跟蹤
,保障全面達到檢修后的運行要求。
