自4月上旬2#機組A級檢修工作正式啟動以來,崔家營管理處認真貫徹落實“防疫情、穩生產”的總體部署,科學統籌,精準施策,有序開辟2#機組A級檢修新“戰場”,保障了機組檢修各項工作的有序開展。

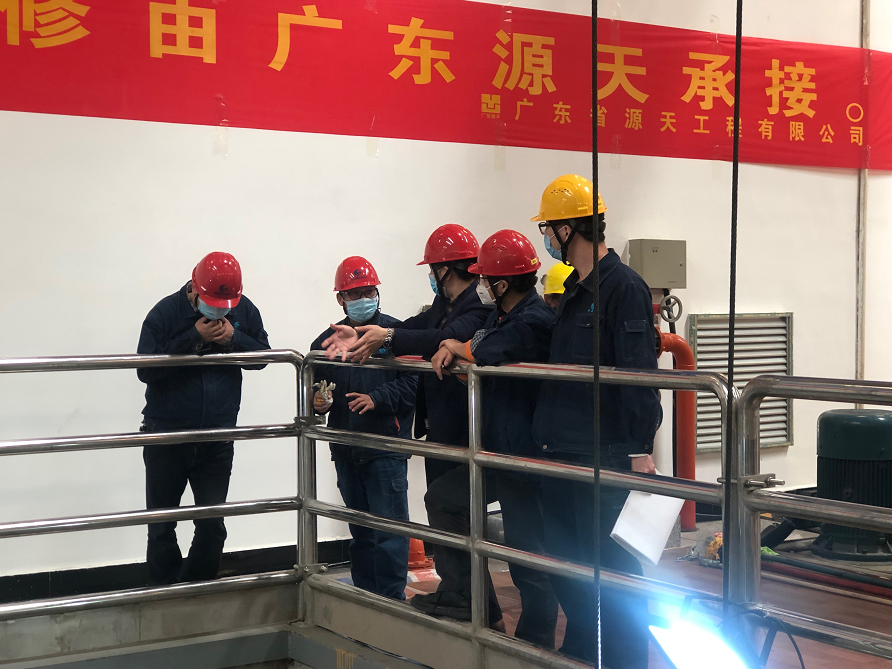

強化組織領導,抓牢管理基礎。管理處成立了以黨委書記、處長為組長的機組A級檢修領導小組。結合安全監管、檢修質量、現場協調等各方面進行了工作部署和人員分工。強化現場監管和溝通協調,通過開展領導深入現場、職工爭當“安全員”等方式確保檢修工作的有序推進,為項目安全管理和質量控制打好組織基礎。

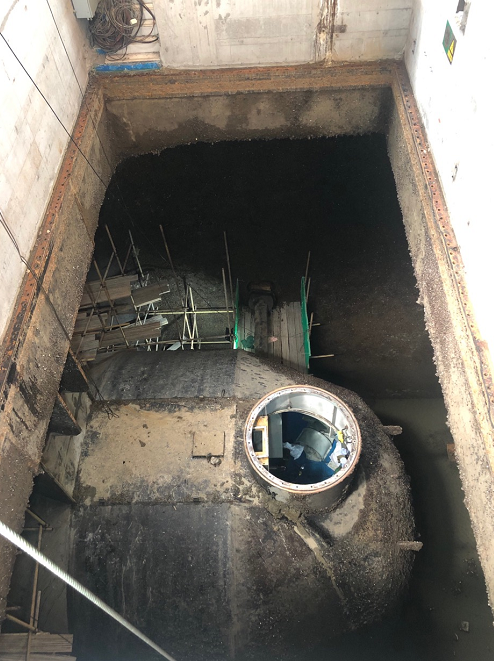

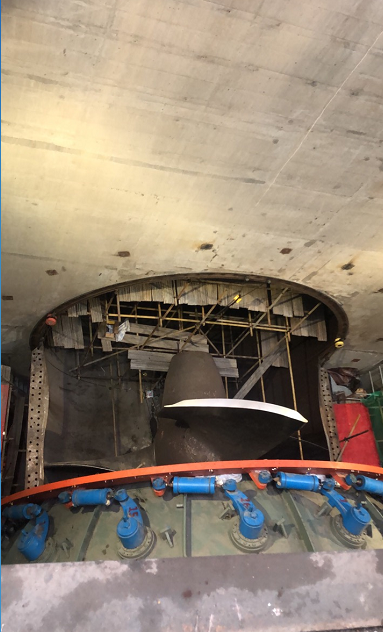

完善疫情防控,抓好人員管控。建立了A修項目外委隊伍全員健康檔案,并配發相應工作證件,嚴格落實廠區出入登記、每日測量體溫、佩戴口罩等防疫措施 靈活協作聯動,抓實項目進度。本次2#機組A級檢修的主要工作內容包括水輪發電機組的水導軸承、主軸密封、油壓裝置、勵磁系統、定轉子等26大項。涉及起重、高壓電氣、水力機械以及水工建筑物等多個專業和交叉作業,項目多、工期緊。管理處各有關部門堅持“線上”“線下”同聯動,明確責任分工,完善工作流程,確保A修監管和實施力量充足、工作有序。 截至發稿日,已經按計劃完成了轉輪室上半部拆吊裝、槳葉與轉輪室間隙測量、油罐、機組轉輪排油以及定轉子檢修前的試驗等關鍵工作。
